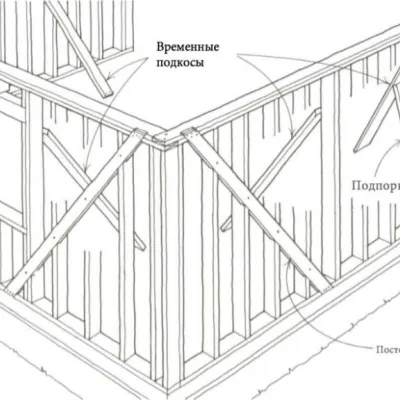

Когда все обвязки размечены, пришло время поднять молоток, схватить немного гвоздей и начать присоединять доски к меткам на обвязках. Настало время строить стены. Работая на полу, вы будете прибивать перемычки, костыли, стойки, косяки, углы и укосины между верхними и нижними обвязками. Стены будут подниматься одна за одной в вертикальное положение, формируя каркас дома, который будет поддерживать потолочные лаги и стропила крыши или второй этаж.
Гораздо проще и быстрее строить стены, когда они лежат на полу.
Старые плотники могут помнить, как они обычно прибивали угловые стойки к нижней обвязке, потом укладывали верхнюю обвязку на стойки и, используя лестницу прибивали стойки к ней. Но гораздо проще и быстрее строить стены, когда они лежат на полу. Вам может быть нужно построить стены на верху других обвязок, но часто вы можете на время оттянуть обвязку части внутренней стены в сторону, так чтобы стена, с которой вы работаете могла бы лежать на полу без препятствий.
Начните с уборки рабочей площадки. Кроме нескольких коротких обрезков 50х досок, которые могут понадобиться, чтобы блокировать сверху обвязки во время строительства над внутренними стенами, никакой лишний материал не должен находится на платформе.
Особенно важно не оставлять вокруг обрезки досок с торчащими в них гвоздями.
Найдите минутку, чтобы выпрямить гвозди или выдернуть их из доски. Строители, беспокоящиеся о стоимости, могут захотеть узнать, чем дешевле скреплять каркас - молотком или пневматическим нейлером. Ответ зависит от того, как организована работа и кто ее делает. Некоторые исследования в области стоимости строительства утверждают, что хороший плотник может построить стены с молотком также хорошо, или даже лучше, чем с нейлером. Частично, проблемой сборки с помощью нейлера является то, что шланг все время цепляется за разные предметы и его нужно периодически освобождать. Далее, стоимость гвоздей для нейлера выше, чем обычные гвозди.
Много стоек должны быть прибиты во время строительства. Их доставляют штабелями, которые обычно скреплены металлической лентой. Будьте осторожны, когда режете ленту, она может сыграть и оставить плохой порез в непредвиденной части вашего тела. Убедитесь, что доски разгрузили близко к фундаменту. Это потеря времени и энергии плотника, когда ему приходится переносить доски издалека.
Строительство проемов окон и дверей
Как правило, каждая дверная перемычка должна иметь верхние костыли и каждая оконная перемычка должна иметь как верхние, так и нижние костыли. Они уже должны быть распилены, так что хватайте их под мышку и несите к их правильному местоположению. Например, перемычкам длиной 120 см нужно пять костылей, так что положите правильное число нижних костылей напротив нижних обвязок, где все еще находится черновой подоконник и такое же количество верхних костылей туда, где будет прикреплена перемычка в процессе сборки.
Положите костыли перпендикулярно обвязкам. Это важно. Вам нужно, чтобы они были уложены так, чтобы вам было удобно их хватать и прибивать одним легким движением. Также «разбросайте» сплошные оконные откосы, если они используются, и оконные подбалочники: по-одной с каждой стороны перемычки. Не беспокойтесь пока о составных оконных откосах; они будут распилены позднее.
Разбросайте все верхние и нижние костыли около своих перемычек дверей и окон, прежде чем начнете их к ним прибивать.
Прибейте все костыли к перемычкам к черновым подоконникам прежде чем начнете собирать стены.
Сначала соедините все детали оконного каркаса , а потом начинайте сборку стены. Когда все детали оконного проема разбросаны по местам, уложите перемычку на место, установив на ребро отделите от нее подоконник.
Теперь схватите верхний костыль, установите его на перемычку, придерживая его ногой, забейте наискось два гвоздя.
Затем переместите этот костыль на край перемычки и вгоните эти гвозди "домой". По правилам, обычно, верхние костыли должны быть прибиты гвоздями наискось с противоположных сторон тремя 90 мм или четырьмя 65 мм гвоздями.
Хватайте следующий костыль, держа его напротив первого, начинайте забивать гвозди, расположив на месте, догоните гвозди домой.
Повторяйте процесс пока не прибьете все костыли на каждый конец и на каждую метку перемычки. Опытный плотник забьет по два гвоздя с одной стороны всех костылей и затем, повернувшись забьет по одному или два гвоздя с другой стороны.
Затем, прибейте подоконник к нижним костылям двумя 90 мм гвоздями к каждому костылю. Легче, когда костыли располагаются напротив обвязок. Старайтесь забивать гвозди подальше друг от друга на подоконнике, чтобы они лучше скрепляли костыли. Если используется сплошной оконный откос, закрепите его низ вровень с концом костылей и вбейте два 90 мм гвоздя через откос в торец подоконника.
Теперь возьмите подбалочник, и забейте в нее один гвоздь 90 мм через откос окна немного ниже перемычки. Этого пока хватит. Больше гвоздей понадобятся, когда будет установлен каркас окна.
Некоторые плотники прибивают откос окна к нижнему костылю, но в этом нет необходимости и эти гвозди часто мешаются, когда нужно отпилить укосину, во время её установки. Затем, держите главную стойку вровень с верхом верхних костылей и прибейте её к концу перемычки. Для этого обычно надо четыре 90 мм гвоздя для перемычки сечением 100х150 мм и до шести гвоздей для 100х300 мм. Оставьте этот каркас на месте и переходите к следующей перемычке.
Сколотите все детали попрочнее. Щели оставленные вокруг каркаса окна могут вызвать в дальнейшем трещины в гипсокартоне после того, как доски высохнут и дом станет жилым.
Ничего, даже время, не будет сэкономлено, если вы будете неаккуратным в работе. Скорость и мастерство происходят больше от опыта, чем от безответственности. Сделайте правильно, и вам придется это сделать только один раз.
